按照市委市政府部署,1-7月,怀化重点项目稳步推进,具体情况如下:
一是省“五个100”在怀项目情况。2019年威廉希尔体育列入100个重点产业项目7个,年度计划投资40亿元,项目全部开工,1-7月累计完成投资27.5亿元,为年计划的68.8%。列入省100个重大科技创新项目5个,年计划4.54亿元,1-7月完成投资2.59亿元,为年计划的57%。列入省100个重大产品创新项目5个,年度计划1.87亿元,1-7月累计完成投资1.29亿元,为年计划的69%。列入省100个重点引进的500强企业10家、省重点引进的100个科技创新型人才14位,两项工作均在逐步推进,有条件,有预期可以超额完成任务。
二是省在怀重点项目情况。2019年,威廉希尔体育列入省重点建设项目21个,其中6个项目不考核怀化投资,15个项目考核威廉希尔体育,年度计划投资63.1亿元。目前,考核怀化的15个省重点项目已全部开工,开工率为100%。累计完成投资41.6亿元,完成年度投资计划的65.9%,超过时序进度7.6个百分点,在全省排名第3。其中,产业发展项目4个,完成投资14.3亿元,为年计划的66.3%。
三是市级重点项目进展情况。2019年度全市重点建设项目为333个,计划完成年度投资615亿元。其中续建项目158个,新建项目175个。目前共有在建项目286个(新建139个),开工率85.9%。1-7月累计完成投资318.6亿元,为年度计划的51.8%,低于时序进度6.5个百分点。其中产业发展项目203个,目前已开(复)工项目178个,开工率为87.7%,年度计划投资341亿元,完成投资191亿元,完成年计划的56%,开工率、时序进度分别高于全市重点项目1.8个、4.2个百分点,成为全市重点项目建设稳步推进的主要支撑。
表1:
1-7月全市重点项目完成情况汇总表(分县市区)
序号 |
县市区 |
项目开工情况 |
投资完成情况 |
||||||
项目 个数 |
开工项目个数 |
未开工项目个数 |
开工率(%) |
总投资 |
2019年 计划投资 |
1-7月 完成投资 |
完成比例(%) |
||
全市合计 |
333 |
286 |
47 |
85.89% |
27863291 |
6146142 |
3186303 |
51.84% |
|
1 |
麻阳县 |
13 |
10 |
3 |
76.92% |
317865 |
145000 |
93575 |
64.53% |
2 |
靖州县 |
16 |
15 |
1 |
93.75% |
852309 |
210900 |
134353 |
63.70% |
3 |
通道县 |
13 |
13 |
0 |
100.00% |
550411 |
177788 |
112332 |
63.18% |
4 |
辰溪县 |
21 |
18 |
3 |
85.71% |
616975 |
203430 |
126400 |
62.13% |
5 |
沅陵县 |
16 |
15 |
1 |
93.75% |
674867 |
175430 |
107529 |
61.29% |
6 |
新晃县 |
22 |
21 |
1 |
95.45% |
1226045 |
249038 |
149500 |
60.03% |
7 |
会同县 |
16 |
15 |
1 |
93.75% |
283917 |
146800 |
87800 |
59.81% |
8 |
溆浦县 |
21 |
20 |
1 |
95.24% |
676118 |
384233 |
228482 |
59.46% |
9 |
怀化经开区 |
17 |
14 |
3 |
82.35% |
5888786 |
327986 |
194884 |
59.42% |
10 |
怀化高新区 |
33 |
29 |
4 |
87.88% |
2762078 |
493320 |
291720 |
59.13% |
11 |
中方县 |
19 |
16 |
3 |
84.21% |
1024552 |
224621 |
132773 |
59.11% |
12 |
洪江市 |
24 |
22 |
2 |
91.67% |
532212 |
242154 |
141553.3 |
58.46% |
13 |
芷江县 |
19 |
16 |
3 |
84.21% |
565218 |
177606 |
103656 |
58.36% |
14 |
鹤城区 |
22 |
19 |
3 |
86.36% |
1930143 |
383050 |
215830 |
56.35% |
15 |
洪江区 |
10 |
7 |
3 |
70.00% |
814273 |
119773 |
51923.4 |
43.35% |
16 |
市本级单体项目 |
20 |
11 |
9 |
55.00% |
1234233 |
373190 |
109015 |
29.21% |
17 |
市级统筹打捆项目 |
21 |
19 |
2 |
90.48% |
2676037 |
1204823 |
619759 |
51.44% |
18 |
国家、省部投资(投资不计入地方)项目 |
10 |
6 |
4 |
60.00% |
5237252 |
907000 |
285218 |
31.45% |
表2:
1-7月全市重点产业项目完成情况汇总表(分县市区)
序号 |
县市区 |
项目开工情况 |
投资完成情况 |
||||||
项目 个数 |
开工项目个数 |
未开工项目个数 |
开工率(%) |
总投资 |
2019年计 划投资 |
1-7月完成投资 |
完成比例(%) |
||
全市合计 |
203 |
178 |
25 |
87.68% |
17642198.98 |
3413415 |
1910289.4 |
55.96% |
|
1 |
靖州县 |
11 |
10 |
1 |
90.91% |
698400 |
149900 |
102460 |
68.35% |
2 |
鹤城区 |
10 |
10 |
0 |
100.00% |
938575 |
213000 |
142714 |
67.00% |
3 |
通道县 |
6 |
6 |
0 |
100.00% |
459618 |
123456 |
81592 |
66.09% |
4 |
新晃县 |
14 |
14 |
0 |
100.00% |
689980 |
130380 |
84800 |
65.04% |
5 |
沅陵县 |
12 |
12 |
0 |
100.00% |
627332 |
146555 |
93454 |
63.77% |
6 |
辰溪县 |
11 |
10 |
1 |
90.91% |
458500 |
126630 |
79100 |
62.47% |
7 |
麻阳县 |
8 |
6 |
2 |
75.00% |
231000 |
111000 |
68664 |
61.86% |
8 |
洪江市 |
16 |
14 |
2 |
87.50% |
346958 |
152000 |
93551.9 |
61.55% |
9 |
怀化经开区 |
13 |
11 |
2 |
84.62% |
5770800 |
270000 |
165216 |
61.19% |
10 |
会同县 |
11 |
10 |
1 |
90.91% |
244200 |
123500 |
73300 |
59.35% |
11 |
怀化高新区 |
32 |
28 |
4 |
87.50% |
2702078 |
461320 |
267720 |
58.03% |
12 |
溆浦县 |
15 |
14 |
1 |
93.33% |
561010 |
302248 |
168042 |
55.60% |
13 |
芷江县 |
10 |
7 |
3 |
70.00% |
450500 |
97500 |
45956 |
47.13% |
14 |
中方县 |
10 |
8 |
2 |
80.00% |
742500 |
153000 |
68489 |
44.76% |
15 |
洪江区 |
8 |
5 |
3 |
62.50% |
809500 |
115500 |
49473.5 |
42.83% |
16 |
市本级单体项目 |
3 |
2 |
1 |
66.67% |
585000 |
140000 |
61270 |
43.76% |
17 |
市级统筹打捆项目 |
13 |
11 |
2 |
84.62% |
1326247.98 |
597426 |
264487 |
44.27% |
电子零组件高端被动元器件
建设项目

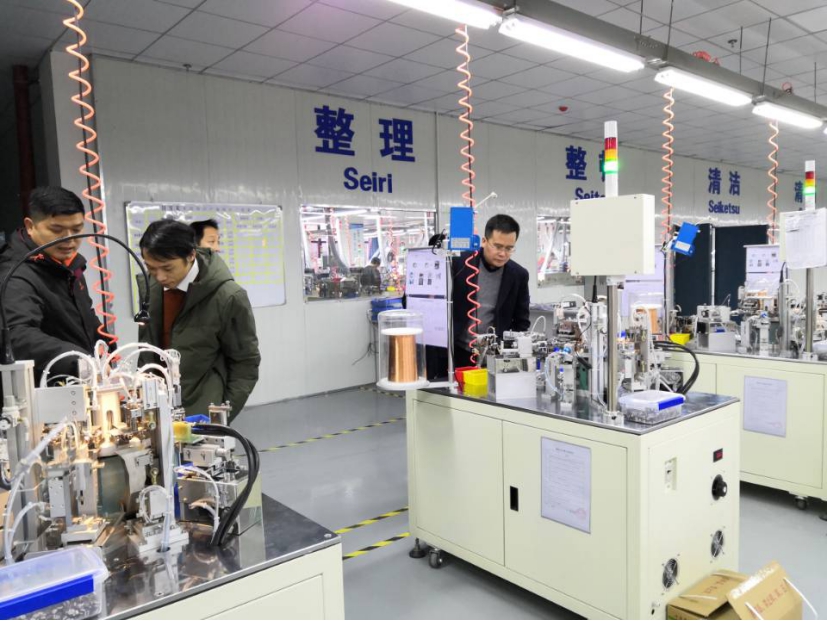

电子零组件高端被动元器件建设项目位于芷江县罗旧镇(芷江工业集中区内),项目建设电子零组件、高端被动元器件生产线30条,模具生产线2条,新建办公楼及专家楼各1栋,建筑面积共1万㎡,研发、生产、销售模治夹具、电子零组件、高端被动元器件产品。全面建成后计划每年达到1000万元税收收入,并解决200人劳动就业,带动整个芷江工业集中区电子化产业园发展。
